洗发剂香波车间风淋室安装施工方案
发布时间:2015-07-27 11:40:25   浏览:8685

              洗发剂香波车间风淋室安装施工方案
项目状况
   项目为香波生产线进出口处安装风淋吹风系统。香波办公室一楼去HC PK路口和备件仓通往HC包装包装通道处,根据此次的施工特点,做出以下方案
1现场组织结构
甲方:工程负责人:  王工

乙方:项目经理:    钱工
      现场负责人:  李工
      安全负责人:  张工
2.风淋室
货物搬运路线

    香波办公室一楼去HC PK路口处先从后勤仓库二道门--到仓库成品库(一)
--包装材料库(一)--到达施工现场场存贮维护区内。(见图片1)
    备件仓通往HC包装包装通道处先从后勤仓库卸货二道门--到仓库成品库(一)--到仓库成品库(三)--到仓库成品库(二)--包装材料库(二)--中转及交通空间--到达施工现场存贮维护区内。(见图片2)

3.运输方式:
    风淋室采用现场组装的方式进行安装的(详见风淋室安装说明),标准风淋室总重量在0.4-0.5t之间,平均每件重量大概在0.1t左右,这两处风淋室都采用地牛运输搬运至施工现场。
4.甲方人员行走路线及时间:

Task

施工时间

绕行路线

香波办公室一楼去HC PK路口

Jun. 04~Jun. 17

Jun. 04~Jun. 12人员正常通行
Jun. 10~Jun. 17  GSS Packing 人员从二楼模拟室旁边进出生产车间

备件仓通往HC包装包装通道处

Jun. 12~Jun.17

GSS PCC Packing 人员去备件仓请绕行走WH

5 风淋室安装现场维护

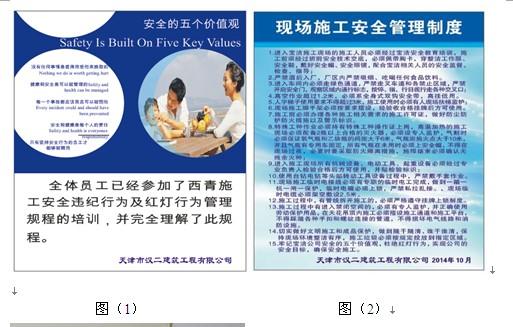

    1,标语:见下图(1)(2)

    2维护:现场地面防火布铺设(保护原有环氧及PVC地板),及防止非施工人员进入

 6、风淋室安装顺序:
   风淋室定好位置(见下图纸 施工图纸也有)----放置风淋室箱体-----架箱体-----预紧箱体与风淋室底部螺丝---安装风淋室双门----上顶板-----预紧箱体与顶板螺丝-----调整风淋室水平位置与各连接螺丝固定----接风淋室线----安装风淋室面板-----调试风淋室-----交付使用
